The agreement said a date. The date passed. Then another year passed, and then the builder called to say possession is ready, and there is a revised cost sheet attached asking for several lakh more.
That sequence is common enough in this region that the law has a specific answer to it, and most buyers do not know what the answer is worth. Here is what Section 18 gives you, what Punjab RERA has actually ordered in New Chandigarh, and how long it took the people who filed.
Section 18 opens two doors, and you choose
Under Section 18 of the Real Estate (Regulation and Development) Act, 2016, where a promoter fails to give possession by the date specified in the agreement for sale, the allottee has two options.
Withdraw from the project, and receive back the amount paid with interest at the prescribed rate, plus compensation. Or stay in the project, and be paid interest for every month of delay until possession is actually handed over.
This is not a claim you have to argue in the way a civil suit is argued. The Supreme Court in Newtech Promoters and Developers versus State of Uttar Pradesh described the right as unqualified, and held it is not diluted by contractual terms or by circumstances outside the builder's control. You do not have to prove loss. The trigger is the passing of the agreed date.
There is a jurisdictional split worth knowing. Refund and interest are decided by the Authority. Compensation is decided by the Adjudicating Officer, on a separate application. In the June 2026 order discussed below, the Authority awarded the interest and sent the claim for litigation costs to the Adjudicating Officer, which is exactly how the division works in practice.
The rate, and what it produced
Punjab prescribes interest at the State Bank of India's highest marginal cost of lending rate plus two percent. In June 2026, Punjab RERA applied that as 10.80 percent per annum.

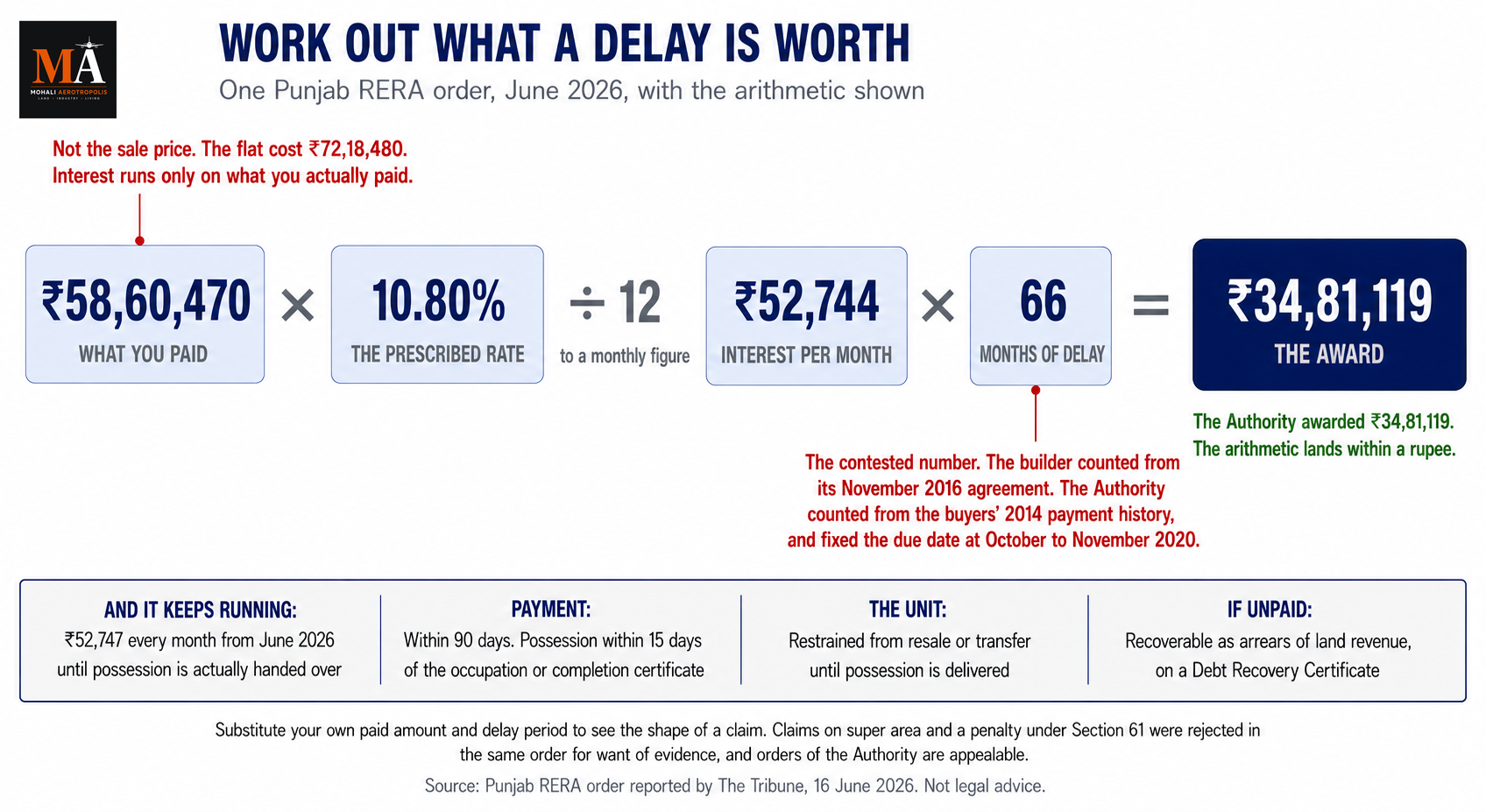

The case is worth setting out in full, because the numbers show how the remedy actually works.
Sunita Verma and Brij Bala Verma booked a 1,920 sq ft flat in the Caspean-E tower of Omaxe's The Lake project in New Chandigarh in 2014, against a sale consideration of ₹72,18,480. They paid ₹58,60,470 by July 2019, over 80 percent of the cost. Possession never came.
In an order reported on 16 June 2026, RERA Chairman Rakesh Kumar Goyal held that M/s Omaxe New Chandigarh Developers Pvt. Ltd. had failed to deliver possession within the agreed period, and awarded ₹34,81,119 in delay interest covering 66 months from December 2020 to May 2026.
Note what the interest ran on. Ten point eight percent of the ₹58,60,470 actually paid works out to almost exactly the monthly figure the Authority used. Interest is calculated on money you have handed over, not on the headline price of the flat, which is why payment receipts matter more than the agreement in the arithmetic.
From June 2026 the builder was made liable for a further ₹52,747 every month until valid possession is handed over, with payment due within 90 days and possession to be offered within 15 days of obtaining the occupation or completion certificate. The interest does not end when the order is passed. It runs until the keys change hands.
The Authority also restrained the company from reselling or transferring the unit until possession is delivered to the complainants, which is a protection worth asking for in any complaint where the flat could be sold on.

The finding that changes how you count the delay
The most useful part of that order is not the money. It is the fight over which date the clock started from.
Omaxe argued that its 42-month construction timeline, plus a six-month grace period, ran from the Allotment Letter-cum-Agreement to Sale signed in November 2016. On that reading the delay would have been far shorter and far cheaper.
The Authority rejected it. It fixed the due date for offer of possession at October to November 2020, taking into account the buyers' payment history going back to 2014 and a Covid-linked extension, since the project's extended deadline itself fell inside the pandemic period.
That matters to anyone in this position. Builders commonly sell years before executing a formal agreement, then date their obligation from the later document. This order says the Authority will look at when you actually started paying, not only at what the agreement says. If you booked in one year and signed in another, the earlier date is arguable, and the difference between the two is measured in lakhs of interest.
It also shows the Covid extension is a real factor rather than a builder's excuse, applied here as part of the same calculation rather than as a defence that wiped out liability.
Where the buyers lost
An honest account has to include this, because the same order rejected two of the complainants' claims.
Their allegations of overcharging on super area against carpet area were dismissed for want of evidence, as was a claim for penalty under Section 61.
So the area argument is not a formality. Something like it appears in matter after matter in this corridor. In one refund case, an offer of possession came four years past the contractual date with a revised cost sheet showing super area up from 1,285 sq ft to 1,405 sq ft and a demand higher by roughly ₹7 lakh. In another, a possession offer arrived with a demand for ₹9.51 lakh that the buyer disputed.
The pattern is recognisable. Winning on it is a separate question, and the Verma order is the caution. If you are handed a revised demand at the door, the material that decides it is your agreement's area clause, the sanctioned plan, the approved layout and a measurement, assembled before the argument rather than after. A dispute asserted without those is what "want of evidence" looks like in an order.
The limits of who you can pursue
The complaint had named a director of the respondent company personally. The Authority dropped him from the array of respondents, holding that the obligation under Section 18 lies against the promoter company and not against an individual director.
Worth knowing before drafting. The company is the respondent.
The defence that did not work
Omaxe also argued that an arbitration clause in the agreement ousted the Authority's jurisdiction. RERA rejected that, citing the Supreme Court's ruling in Emaar MGF Land versus Aftab Singh.
An arbitration clause in a builder buyer agreement is common, and is often presented to buyers as closing off the regulator. It does not.
The same reasoning in other orders
Naresh Garg and Anju Garg, a Gurugram couple who had booked in the same project under an agreement of December 2020 with possession due by July 2023, obtained a delay interest order in May 2026 having paid over 90 percent of the consideration.
And where a buyer chose the other door, the Authority allowed it. In RERA/GC No. 0294 of 2023, an allottee who booked in August 2014 with possession contractually due by June 2019, and who had paid ₹52,24,651 by April 2023 against a ₹45 lakh home loan, was granted a refund rather than being made to wait.
These are orders of the Authority and are appealable, so none is necessarily the final word in that particular case.
How to file
Complaints go to Punjab RERA at rera.punjab.gov.in. A complaint to the Authority is made in Form M under the Punjab rules; an application to the Adjudicating Officer for compensation under Sections 12, 14, 18 or 19 is Form N. The Verma complaint was filed under Section 31, with the entitlement arising under Section 18(1).
The complaint carries a declaration that the same matter is not pending before, and has not been decided by, any other court or authority. That matters if you were also considering the consumer forum, because you choose one route.
Filing is cheap, commonly cited at ₹1,000 for a complaint and the same for an appeal under Section 44, and for straightforward delay and refund complaints buyers do file without a lawyer. The current schedule is on the portal.
The project's own record sits on the same portal: registration status, the possession date on record, uploaded approvals and any existing complaints. The date registered with the Authority is public, and it is the one the Authority works from rather than the brochure.
How long it really takes
This is the part nobody tells you, and it is the most useful thing in this article.
The Act sets a 60 day target for disposal by the Adjudicating Officer. The reality in these Punjab matters was considerably longer. The refund case was filed in August 2023 and decided around November 2025, a little over two years. Another matter carrying a 2024 case number was decided in June 2026.
So the honest planning assumption for a contested delay complaint in Punjab is closer to two years than to two months, and that is before any appeal. Either party may appeal to the Real Estate Appellate Tribunal within 60 days under Section 44, with a further appeal to the Punjab and Haryana High Court on a question of law.
The interest running in the meantime is the counterweight, and it is the reason delay does not favour the builder the way it once did. In the Verma matter it accrued at over ₹52,000 a month while the case sat, and it kept accruing after the order.
If the builder does not pay
A RERA order is enforceable, and the June 2026 order shows the machinery. Where payment is not made within the ordered period, the amount is recoverable as arrears of land revenue under Section 40(1) of the Act read with the Punjab Land Revenue Act, 1887, with the Authority's Secretary directed to issue a Debt Recovery Certificate. The complainants were named as decree holders and the company as judgment debtor for recovery purposes.
An execution application lies before the same Authority. The Act also provides penalties for non-compliance with orders of the Authority and, more severely, of the Tribunal.
What this does not cover
RERA applies to registered real estate projects and to promoters. A GMADA plot allotment or an Aerotropolis Letter of Intent is a different relationship, with the authority rather than with a private promoter, and the remedies sit elsewhere. Our buyer's guide sets out how those instruments work.
For anyone holding a delayed flat in a private project in New Chandigarh or the Mohali sectors, the position is better than most buyers assume. The right does not have to be argued from scratch, the arbitration clause does not close it off, the due date is not simply whatever the builder's paperwork says, and the interest keeps accruing against the builder for as long as the delay continues. What it costs is roughly two years of waiting, a ₹1,000 filing fee, and a complete set of payment receipts.
None of the above is legal advice, and orders in individual cases turn on their own facts and agreements.
---
Sources
- RERA slaps Omaxe with Rs 34.81 lakh penalty for delay in handing New Chandigarh flat possession, Nitin Jain, The Tribune, 16 June 2026, on the award, the 10.80 percent rate, the due date finding, the rejected super area and Section 61 claims, the dropped director, the resale restraint and the recovery mechanism
- Punjab RERA directs Omaxe to pay delay interest to Gurugram couple for New Chandigarh flat, The Tribune, May 2026
- Punjab RERA Directs Omaxe New Chandigarh Developers To Refund Homebuyer's Money For Delayed Possession, LiveLaw, on RERA/GC No. 0294 of 2023, the refund and the revised cost sheet with the area escalation
- Real Estate (Regulation and Development) Act, 2016, India Code, for the text of Sections 18, 31, 40, 44, 61, 63 and 71
समझौते में एक तारीख़ लिखी थी। वो तारीख़ निकल गई। फिर एक और साल गुज़र गया, और फिर बिल्डर ने फ़ोन करके कहा कि कब्ज़ा तैयार है, और साथ में एक संशोधित लागत पत्रक (revised cost sheet) भी जुड़ा हुआ है जिसमें कई लाख रुपये और मांगे जा रहे हैं।
यह क्रम इस क्षेत्र में इतना आम है कि कानून के पास इसका एक विशिष्ट उत्तर है, और अधिकांश खरीदार नहीं जानते कि वह उत्तर कितना मूल्यवान है। यहाँ बताया गया है कि धारा 18 आपको क्या देती है, पंजाब RERA ने वास्तव में न्यू चंडीगढ़ में क्या आदेश दिए हैं, और जिन लोगों ने शिकायत दर्ज कराई, उन्हें कितना समय लगा।
धारा 18 दो दरवाजे खोलती है, और आप चुनते हैं
वास्तविक संपत्ति (विनियमन और विकास) अधिनियम, 2016 की धारा 18 के तहत, जहाँ प्रवर्तक (promoter) बिक्री समझौते (agreement for sale) में निर्दिष्ट तारीख़ तक कब्ज़ा देने में विफल रहता है, वहाँ आवंटी (allottee) के पास दो विकल्प होते हैं।
परियोजना से वापस लें (withdraw), और निर्धारित दर पर ब्याज सहित भुगतान की गई राशि वापस पाएँ, साथ ही मुआवज़ा भी पाएँ। या परियोजना में बने रहें, और कब्ज़ा वास्तव में सौंपे जाने तक देरी के प्रत्येक महीने के लिए ब्याज का भुगतान पाएँ।
यह ऐसा दावा नहीं है जिसे आपको उस तरह बहस करनी पड़े जैसे सिविल मुकदमे में की जाती है। सुप्रीम कोर्ट ने न्यूटेक प्रमोटर्स एंड डेवलपर्स बनाम उत्तर प्रदेश राज्य के मामले में इस अधिकार को बिना शर्त (unqualified) बताया, और कहा कि इसे संविदात्मक शर्तों या बिल्डर के नियंत्रण से बाहर की परिस्थितियों से कमज़ोर नहीं किया जा सकता। आपको नुकसान साबित करने की आवश्यकता नहीं है। ट्रिगर सहमत तारीख़ का बीत जाना है।
एक क्षेत्राधिकार संबंधी विभाजन (jurisdictional split) जानना ज़रूरी है। धनवापसी (refund) और ब्याज का फैसला प्राधिकरण (Authority) करता है। मुआवज़े का फैसला पृथक आवेदन पर निर्णयन अधिकारी (Adjudicating Officer) करता है। नीचे चर्चित जून 2026 के आदेश में, प्राधिकरण ने ब्याज दिया और मुकदमेबाज़ी लागत के दावे को निर्णयन अधिकारी को भेज दिया, जो वास्तव में व्यवहार में विभाजन इसी तरह काम करता है।
ब्याज दर, और उसका परिणाम
पंजाब भारतीय स्टेट बैंक की उच्चतम सीमांत लागत उधार दर (marginal cost of lending rate) प्लस दो प्रतिशत की दर से ब्याज निर्धारित करता है। जून 2026 में, पंजाब RERA ने इसे 10.80 प्रतिशत प्रति वर्ष के रूप में लागू किया।
इस मामले को पूर्ण रूप से प्रस्तुत करना उचित है, क्योंकि संख्याएँ दिखाती हैं कि यह उपाय वास्तव में कैसे काम करता है।
सुनीता वर्मा और बृज बाला वर्मा ने 2014 में न्यू चंडीगढ़ में ओमैक्स की द लेक परियोजना के कैस्पियन-ई टावर में 1,920 वर्ग फुट का फ्लैट ₹72,18,480 की विक्रय राशि के मुकाबले बुक किया। उन्होंने जुलाई 2019 तक ₹58,60,470 का भुगतान किया, जो लागत का 80 प्रतिशत से अधिक था। कब्ज़ा कभी नहीं मिला।
16 जून 2026 को रिपोर्ट किए गए एक आदेश में, RERA अध्यक्ष राकेश कुमार गोयल ने माना कि एम/एस ओमैक्स न्यू चंडीगढ़ डेवलपर्स प्राइवेट लिमिटेड सहमत अवधि के भीतर कब्ज़ा देने में विफल रहा, और दिसंबर 2020 से मई 2026 तक 66 महीनों के लिए देरी ब्याज में ₹34,81,119 का पुरस्कार दिया।
ध्यान दें कि ब्याज किस पर लगा। वास्तव में भुगतान की गई ₹58,60,470 का दस दशमलव आठ प्रतिशत लगभग ठीक उसी मासिक आंकड़े के बराबर बैठता है जिसका उपयोग प्राधिकरण ने किया। ब्याज की गणना आपके द्वारा सौंपे गए पैसे पर होती है, न कि फ्लैट की सूचीबद्ध कीमत पर, यही कारण है कि गणित में समझौते की तुलना में भुगतान रसीदें अधिक मायने रखती हैं।
जून 2026 से, बिल्डर को वैध कब्ज़ा सौंपे जाने तक हर महीने अतिरिक्त ₹52,747 का भुगतान करने का दायित्व बनाया गया, भुगतान 90 दिनों के भीतर देय होगा और अधिभोग या पूर्णता प्रमाण पत्र प्राप्त करने के 15 दिनों के भीतर कब्ज़ा देने की पेशकश की जाएगी। आदेश पारित होने पर ब्याज समाप्त नहीं होता। यह तब तक चलता है जब तक चाबियाँ हाथ नहीं बदल जातीं।
प्राधिकरण ने कंपनी को शिकायतकर्ताओं को कब्ज़ा देने तक यूनिट को दोबारा बेचने या हस्तांतरित करने से भी रोका, जो किसी भी शिकायत में माँगने लायक सुरक्षा है जहाँ फ्लैट आगे बेचा जा सकता है।

वह निष्कर्ष जो देरी की गिनती का तरीका बदल देता है
उस आदेश का सबसे उपयोगी हिस्सा पैसा नहीं है। यह इस बात पर लड़ाई है कि घड़ी किस तारीख़ से शुरू हुई।
ओमैक्स ने तर्क दिया कि उसकी 42 महीने की निर्माण समय-सीमा, प्लस छह महीने की छूट अवधि (grace period), नवंबर 2016 में हस्ताक्षरित आवंटन पत्र-सह-बिक्री समझौते से शुरू होती है। इस आधार पर देरी बहुत कम और बहुत सस्ती होती।
प्राधिकरण ने इसे खारिज कर दिया। इसने 2014 से खरीदारों के भुगतान इतिहास और कोविड से संबंधित विस्तार को ध्यान में रखते हुए, कब्ज़ा देने की नियत तारीख़ अक्टूबर से नवंबर 2020 निर्धारित की, क्योंकि परियोजना की विस्तारित अंतिम तिथि स्वयं महामारी काल के भीतर आती थी।
यह इस स्थिति में किसी भी व्यक्ति के लिए मायने रखता है। बिल्डर अक्सर औपचारिक समझौते पर हस्ताक्षर करने से वर्षों पहले बेचते हैं, और फिर अपने दायित्व की तारीख़ बाद के दस्तावेज़ से शुरू करते हैं। यह आदेश कहता है कि प्राधिकरण देखेगा कि आपने वास्तव में कब भुगतान करना शुरू किया, न कि केवल यह कि समझौते में क्या लिखा है। यदि आपने एक वर्ष में बुक किया और दूसरे में हस्ताक्षर किए, तो पहले की तारीख़ विवादास्पद है, और दोनों के बीच का अंतर लाखों रुपये के ब्याज में मापा जाता है।
यह यह भी दिखाता है कि कोविड विस्तार वास्तव में एक बिल्डर का बहाना नहीं, बल्कि एक वास्तविक कारक है, जिसे यहाँ दायित्व को मिटाने वाले बचाव के रूप में नहीं, बल्कि उसी गणना के हिस्से के रूप में लागू किया गया।
जहाँ खरीदार हारे
एक ईमानदार विवरण में यह शामिल होना चाहिए, क्योंकि उसी आदेश ने शिकायतकर्ताओं के दो दावों को खारिज कर दिया।
कालीन क्षेत्र के मुकाबले सुपर एरिया पर अधिक शुल्क लगाने के उनके आरोप साक्ष्य के अभाव में खारिज कर दिए गए, साथ ही धारा 61 के तहत जुर्माने का दावा भी खारिज कर दिया गया।
इसलिए क्षेत्रफल का तर्क कोई औपचारिकता नहीं है। इस कॉरिडोर के लगभग हर मामले में ऐसा ही कुछ दिखाई देता है। एक धनवापसी मामले में, संविदात्मक तारीख़ के चार साल बाद सुपर एरिया 1,285 वर्ग फुट से बढ़ाकर 1,405 वर्ग फुट दिखाने वाले संशोधित लागत पत्रक और लगभग ₹7 लाख अधिक की मांग के साथ कब्ज़े की पेशकश आई। एक अन्य मामले में, कब्ज़े की पेशकश के साथ ₹9.51 लाख की मांग आई जिस पर खरीदार ने विवाद किया।
पैटर्न पहचानने योग्य है। उस पर जीतना एक अलग सवाल है, और वर्मा आदेश एक चेतावनी है। यदि आपको दरवाजे पर संशोधित मांग सौंपी जाती है, तो उसका फैसला करने वाली सामग्री आपके समझौते का क्षेत्रफल खंड, स्वीकृत योजना, स्वीकृत लेआउट और माप है, जिसे तर्क के बाद नहीं बल्कि पहले इकट्ठा किया जाना चाहिए। इनके बिना लगाया गया विवाद वही है जो किसी आदेश में "साक्ष्य के अभाव" (want of evidence) कहलाता है।
आप किसका पीछा कर सकते हैं, इसकी सीमाएँ
शिकायत में प्रतिवादी कंपनी के एक निदेशक को व्यक्तिगत रूप से नामित किया गया था। प्राधिकरण ने उसे प्रतिवादियों की सूची से हटा दिया, यह मानते हुए कि धारा 18 के तहत दायित्व प्रवर्तक कंपनी पर है, किसी व्यक्तिगत निदेशक पर नहीं।
मसौदा तैयार करने से पहले यह जानना उचित है। कंपनी प्रतिवादी है।
वह बचाव जो काम नहीं आया
ओमैक्स ने यह भी तर्क दिया कि समझौते में मध्यस्थता खंड (arbitration clause) प्राधिकरण के क्षेत्राधिकार को समाप्त कर देता है। RERA ने इसे खारिज कर दिया, सुप्रीम कोर्ट के एमाॅर एमजीएफ लैंड बनाम आफताब सिंह के फैसले का हवाला देते हुए।
बिल्डर-खरीदार समझौते में मध्यस्थता खंड आम है, और अक्सर खरीदारों के सामने इसे नियामक को बंद करने वाले के रूप में प्रस्तुत किया जाता है। ऐसा नहीं है।
अन्य आदेशों में भी यही तर्क
नरेश गर्ग और अंजू गर्ग, एक गुरुग्राम दंपत्ति, जिन्होंने दिसंबर 2020 के समझौते के तहत उसी परियोजना में बुकिंग की थी, जिसमें जुलाई 2023 तक कब्ज़ा देय था, ने 90 प्रतिशत से अधिक राशि का भुगतान करने के बाद मई 2026 में देरी ब्याज का आदेश प्राप्त किया।
और जहाँ एक खरीदार ने दूसरा दरवाजा चुना, प्राधिकरण ने उसे अनुमति दी। RERA/GC संख्या 0294 of 2023 में, एक आवंटी जिसने अगस्त 2014 में बुकिंग की थी, जिसका कब्ज़ा संविदात्मक रूप से जून 2019 तक देय था, और जिसने ₹45 लाख के गृह ऋण के मुकाबले अप्रैल 2023 तक ₹52,24,651 का भुगतान किया था, को प्रतीक्षा करने के लिए बाध्य करने के बजाय धनवापसी दी गई।
ये प्राधिकरण के आदेश हैं और अपील योग्य हैं, इसलिए उस विशेष मामले में इनमें से कोई भी आवश्यक रूप से अंतिम शब्द नहीं है।
शिकायत कैसे दर्ज करें
शिकायतें पंजाब RERA को rera.punjab.gov.in पर जाती हैं। प्राधिकरण को शिकायत पंजाब नियमों के तहत फॉर्म M में की जाती है; धारा 12, 14, 18 या 19 के तहत मुआवज़े के लिए निर्णयन अधिकारी के समक्ष आवेदन फॉर्म N है। वर्मा शिकायत धारा 31 के तहत दर्ज की गई थी, जिसमें अधिकार धारा 18(1) के तहत उत्पन्न हुआ था।
शिकायत के साथ एक घोषणा होती है कि यही मामला किसी अन्य अदालत या प्राधिकरण के समक्ष लंबित नहीं है, और उसके द्वारा निर्णीत नहीं किया गया है। यह मायने रखता है यदि आप उपभोक्ता मंच पर भी विचार कर रहे थे, क्योंकि आप एक ही मार्ग चुनते हैं।
दाखिल करना सस्ता है, आमतौर पर शिकायत के लिए ₹1,000 और धारा 44 के तहत अपील के लिए भी इतना ही उद्धृत किया जाता है, और सीधी देरी और धनवापसी शिकायतों के लिए खरीदार बिना वकील के भी दाखिल करते हैं। वर्तमान अनुसूची पोर्टल पर है।
परियोजना का अपना रिकॉर्ड भी उसी पोर्टल पर है: पंजीकरण स्थिति, रिकॉर्ड पर कब्जे की तारीख़, अपलोड की गई मंज़ूरी और कोई भी मौजूदा शिकायत। प्राधिकरण के पास पंजीकृत तारीख़ सार्वजनिक है, और प्राधिकरण ब्रोशर के बजाय उसी से काम करता है।
वास्तव में कितना समय लगता है
यह वह हिस्सा है जो कोई नहीं बताता, और यह इस लेख की सबसे उपयोगी बात है।
अधिनियम निर्णयन अधिकारी द्वारा निपटान के लिए 60 दिनों का लक्ष्य निर्धारित करता है। इन पंजाब मामलों में वास्तविकता काफी लंबी थी। धनवापसी का मामला अगस्त 2023 में दायर किया गया था और नवंबर 2025 के आसपास निर्णीत हुआ, दो साल से थोड़ा अधिक। 2024 मामला संख्या वाला एक अन्य मामला जून 2026 में निर्णीत हुआ।
इसलिए पंजाब में विवादित देरी शिकायत के लिए ईमानदार योजना धारणा दो महीने के बजाय दो साल के करीब है, और वह भी किसी अपील से पहले। कोई भी पक्ष धारा 44 के तहत 60 दिनों के भीतर रियल एस्टेट अपीलीय अधिकरण (Real Estate Appellate Tribunal) में अपील कर सकता है, और कानून के प्रश्न पर पंजाब और हरियाणा उच्च न्यायालय में आगे अपील कर सकता है।
इस बीच चलने वाला ब्याज प्रतिसंतुलन (counterweight) है, और यही कारण है कि देरी अब बिल्डर के पक्ष में उस तरह नहीं जाती जैसा पहले जाती थी। वर्मा मामले में, मामला लंबित रहने के दौरान यह प्रति माह ₹52,000 से अधिक अर्जित हुआ, और आदेश के बाद भी अर्जित होता रहा।
यदि बिल्डर भुगतान नहीं करता है
RERA का आदेश प्रवर्तनीय (enforceable) है, और जून 2026 का आदेश इस तंत्र को दिखाता है। जहाँ आदेशित अवधि के भीतर भुगतान नहीं किया जाता है, वहाँ राशि अधिनियम की धारा 40(1) के तहत पंजाब भू-राजस्व अधिनियम, 1887 के साथ पठित भू-राजस्व बकाया (arrears of land revenue) के रूप में वसूली योग्य है, जिसमें प्राधिकरण के सचिव को ऋण वसूली प्रमाण पत्र (Debt Recovery Certificate) जारी करने का निर्देश दिया गया है। वसूली के प्रयोजनों के लिए शिकायतकर्ताओं को डिक्री धारक (decree holders) और कंपनी को निर्णय ऋणी (judgment debtor) नामित किया गया था।
निष्पादन आवेदन (execution application) उसी प्राधिकरण के समक्ष दायर किया जाता है। अधिनियम प्राधिकरण के आदेशों का पालन न करने पर दंड का भी प्रावधान करता है, और अधिक गंभीर रूप से, अधिकरण के आदेशों का पालन न करने पर।
यह किसे कवर नहीं करता
RERA पंजीकृत रियल एस्टेट परियोजनाओं और प्रवर्तकों पर लागू होता है। GMADA प्लॉट आवंटन या एयरोट्रोपोलिस लेटर ऑफ इंटेंट (Letter of Intent) एक अलग संबंध है, जो निजी प्रवर्तक के बजाय प्राधिकरण के साथ होता है, और उपाय अन्यत्र हैं। हमारी खरीदार मार्गदर्शिका बताती है कि ये साधन कैसे काम करते हैं।
न्यू चंडीगढ़ या मोहाली सेक्टरों में किसी निजी परियोजना में विलंबित फ्लैट रखने वाले किसी भी व्यक्ति के लिए, स्थिति अधिकांश खरीदारों की धारणा से बेहतर है। अधिकार को शून्य से तर्क करने की आवश्यकता नहीं है, मध्यस्थता खंड इसे बंद नहीं करता, नियत तारीख़ केवल वह नहीं है जो बिल्डर के कागजात कहते हैं, और देरी जारी रहने तक ब्याज बिल्डर के विरुद्ध अर्जित होता रहता है। इसकी कीमत है लगभग दो साल
ਸੈਕਸ਼ਨ 18 ਦੋ ਦਰਵਾਜ਼ੇ ਖੋਲ੍ਹਦਾ ਹੈ, ਅਤੇ ਤੁਸੀਂ ਚੁਣਦੇ ਹੋ
Real Estate (Regulation and Development) Act, 2016 ਦੀ ਧਾਰਾ 18 ਦੇ ਤਹਿਤ, ਜਿੱਥੇ ਪ੍ਰਮੋਟਰ ਵਿਕਰੀ ਸਮਝੌਤੇ ਵਿੱਚ ਨਿਰਧਾਰਤ ਮਿਤੀ ਤੱਕ ਕਬਜ਼ਾ ਦੇਣ ਵਿੱਚ ਅਸਫਲ ਰਹਿੰਦਾ ਹੈ, ਉੱਥੇ ਅਲਾਟੀ ਕੋਲ ਦੋ ਵਿਕਲਪ ਹੁੰਦੇ ਹਨ।
ਪ੍ਰਾਜੈਕਟ ਤੋਂ ਅਲੱਗ ਹੋ ਜਾਓ, ਅਤੇ ਨਿਰਧਾਰਤ ਦਰ 'ਤੇ ਵਿਆਜ ਸਮੇਤ ਭੁਗਤਾਨ ਕੀਤੀ ਰਕਮ ਵਾਪਸ ਪ੍ਰਾਪਤ ਕਰੋ, ਨਾਲ ਹੀ ਮੁਆਵਜ਼ਾ ਵੀ। ਜਾਂ ਪ੍ਰਾਜੈਕਟ ਵਿੱਚ ਰਹੋ, ਅਤੇ ਅਸਲ ਵਿੱਚ ਕਬਜ਼ਾ ਸੌਂਪੇ ਜਾਣ ਤੱਕ ਦੇਰੀ ਦੇ ਹਰ ਮਹੀਨੇ ਲਈ ਵਿਆਜ ਦਾ ਭੁਗਤਾਨ ਕੀਤਾ ਜਾਵੇ।
ਇਹ ਉਹ ਦਾਅਵਾ ਨਹੀਂ ਹੈ ਜੋ ਤੁਹਾਨੂੰ ਸਿਵਲ ਮੁਕੱਦਮੇ ਦੀ ਤਰ੍ਹਾਂ ਬਹਿਸ ਕਰਨੀ ਪਵੇ। ਸੁਪਰੀਮ ਕੋਰਟ ਨੇ Newtech Promoters and Developers ਬਨਾਮ State of Uttar Pradesh ਵਿੱਚ ਇਸ ਅਧਿਕਾਰ ਨੂੰ ਬਿਨਾਂ ਸ਼ਰਤ ਦੱਸਿਆ ਹੈ, ਅਤੇ ਕਿਹਾ ਹੈ ਕਿ ਇਹ ਇਕਰਾਰਨਾਮੇ ਦੀਆਂ ਸ਼ਰਤਾਂ ਜਾਂ ਬਿਲਡਰ ਦੇ ਕੰਟਰੋਲ ਤੋਂ ਬਾਹਰ ਦੇ ਹਾਲਾਤਾਂ ਨਾਲ ਘੱਟ ਨਹੀਂ ਹੁੰਦਾ। ਤੁਹਾਨੂੰ ਨੁਕਸਾਨ ਸਾਬਤ ਕਰਨ ਦੀ ਲੋੜ ਨਹੀਂ ਹੈ। ਟਰਿੱਗਰ ਸਹਿਮਤੀ ਵਾਲੀ ਮਿਤੀ ਦਾ ਲੰਘ ਜਾਣਾ ਹੈ।
ਇੱਕ ਅਧਿਕਾਰ ਖੇਤਰ ਸੰਬੰਧੀ ਵੰਡ ਹੈ ਜੋ ਜਾਣਨ ਯੋਗ ਹੈ। ਰਿਫੰਡ ਅਤੇ ਵਿਆਜ ਦਾ ਫੈਸਲਾ ਅਥਾਰਟੀ ਦੁਆਰਾ ਕੀਤਾ ਜਾਂਦਾ ਹੈ। ਮੁਆਵਜ਼ੇ ਦਾ ਫੈਸਲਾ ਵੱਖਰੀ ਅਰਜ਼ੀ 'ਤੇ ਐਡਜੂਡੀਕੇਟਿੰਗ ਅਫਸਰ ਦੁਆਰਾ ਕੀਤਾ ਜਾਂਦਾ ਹੈ। ਹੇਠਾਂ ਚਰਚਾ ਕੀਤੇ ਗਏ ਜੂਨ 2026 ਦੇ ਹੁਕਮ ਵਿੱਚ, ਅਥਾਰਟੀ ਨੇ ਵਿਆਜ ਦਾ ਫੈਸਲਾ ਕੀਤਾ ਅਤੇ ਮੁਕੱਦਮੇ ਦੇ ਖਰਚਿਆਂ ਦੇ ਦਾਅਵੇ ਨੂੰ ਐਡਜੂਡੀਕੇਟਿੰਗ ਅਫਸਰ ਕੋਲ ਭੇਜ ਦਿੱਤਾ, ਜੋ ਕਿ ਵਿਹਾਰਕ ਤੌਰ 'ਤੇ ਵੰਡ ਬਿਲਕੁਲ ਇਸੇ ਤਰ੍ਹਾਂ ਕੰਮ ਕਰਦੀ ਹੈ।
ਦਰ, ਅਤੇ ਇਸਦਾ ਨਤੀਜਾ ਕੀ ਸੀ
ਪੰਜਾਬ State Bank of India ਦੀ ਸਭ ਤੋਂ ਵੱਧ ਹਾਸ਼ੀਏ ਦੀ ਉਧਾਰ ਦਰ ਅਤੇ ਦੋ ਪ੍ਰਤੀਸ਼ਤ ਤੋਂ ਵੱਧ ਦੀ ਦਰ ਨਾਲ ਵਿਆਜ ਨਿਰਧਾਰਤ ਕਰਦਾ ਹੈ। ਜੂਨ 2026 ਵਿੱਚ, ਪੰਜਾਬ RERA ਨੇ ਇਸਨੂੰ ਸਾਲਾਨਾ 10.80 ਪ੍ਰਤੀਸ਼ਤ ਲਾਗੂ ਕੀਤਾ।
ਇਹ ਕੇਸ ਪੂਰੇ ਵੇਰਵੇ ਨਾਲ ਦੱਸਣ ਯੋਗ ਹੈ, ਕਿਉਂਕਿ ਅੰਕੜੇ ਦਿਖਾਉਂਦੇ ਹਨ ਕਿ ਉਪਾਅ ਅਸਲ ਵਿੱਚ ਕਿਵੇਂ ਕੰਮ ਕਰਦਾ ਹੈ।
Sunita Verma ਅਤੇ Brij Bala Verma ਨੇ 2014 ਵਿੱਚ ਨਿਊ ਚੰਡੀਗੜ੍ਹ ਵਿੱਚ Omaxe ਦੇ The Lake ਪ੍ਰਾਜੈਕਟ ਦੇ Caspean-E ਟਾਵਰ ਵਿੱਚ 1,920 ਵਰਗ ਫੁੱਟ ਦਾ ਫਲੈਟ ₹72,18,480 ਦੀ ਵਿਕਰੀ ਕੀਮਤ ਦੇ ਮੁਕਾਬਲੇ ਬੁੱਕ ਕੀਤਾ ਸੀ। ਉਨ੍ਹਾਂ ਨੇ ਜੁਲਾਈ 2019 ਤੱਕ ₹58,60,470 ਦਾ ਭੁਗਤਾਨ ਕੀਤਾ ਸੀ, ਜੋ ਕਿ ਲਾਗਤ ਦਾ 80 ਪ੍ਰਤੀਸ਼ਤ ਤੋਂ ਵੱਧ ਸੀ। ਕਬਜ਼ਾ ਕਦੇ ਨਹੀਂ ਮਿਲਿਆ।
16 ਜੂਨ 2026 ਨੂੰ ਰਿਪੋਰਟ ਕੀਤੇ ਗਏ ਇੱਕ ਹੁਕਮ ਵਿੱਚ, RERA ਚੇਅਰਮੈਨ Rakesh Kumar Goyal ਨੇ ਕਿਹਾ ਕਿ M/s Omaxe New Chandigarh Developers Pvt. Ltd. ਸਹਿਮਤੀ ਵਾਲੀ ਮਿਆਦ ਦੇ ਅੰਦਰ ਕਬਜ਼ਾ ਦੇਣ ਵਿੱਚ ਅਸਫਲ ਰਹੀ ਸੀ, ਅਤੇ ਦਸੰਬਰ 2020 ਤੋਂ ਮਈ 2026 ਤੱਕ 66 ਮਹੀਨਿਆਂ ਨੂੰ ਕਵਰ ਕਰਦੇ ਹੋਏ, ਦੇਰੀ ਵਿਆਜ ਵਜੋਂ ₹34,81,119 ਦਾ ਫੈਸਲਾ ਸੁਣਾਇਆ।
ਧਿਆਨ ਦਿਓ ਕਿ ਵਿਆਜ ਕਿਸ 'ਤੇ ਲੱਗਾ ਸੀ। ਅਸਲ ਵਿੱਚ ਭੁਗਤਾਨ ਕੀਤੇ ਗਏ ₹58,60,470 ਦਾ ਦਸ ਟਿਪ ਅੱਠ ਪ੍ਰਤੀਸ਼ਤ ਲਗਭਗ ਬਿਲਕੁਲ ਉਸ ਮਹੀਨਾਵਾਰ ਅੰਕੜੇ ਦੇ ਬਰਾਬਰ ਹੈ ਜੋ ਅਥਾਰਟੀ ਨੇ ਵਰਤਿਆ ਸੀ। ਵਿਆਜ ਉਸ ਪੈਸੇ 'ਤੇ ਲਗਾਇਆ ਜਾਂਦਾ ਹੈ ਜੋ ਤੁਸੀਂ ਸੌਂਪ ਦਿੱਤਾ ਹੈ, ਨਾ ਕਿ ਫਲੈਟ ਦੀ ਸੁਰਖੀ ਕੀਮਤ 'ਤੇ, ਇਸੇ ਲਈ ਗਣਿਤ ਵਿੱਚ ਸਮਝੌਤੇ ਨਾਲੋਂ ਭੁਗਤਾਨ ਰਸੀਦਾਂ ਵਧੇਰੇ ਮਾਇਨੇ ਰੱਖਦੀਆਂ ਹਨ।
ਜੂਨ 2026 ਤੋਂ, ਬਿਲਡਰ ਨੂੰ ਜਦੋਂ ਤੱਕ ਵੈਧ ਕਬਜ਼ਾ ਨਹੀਂ ਸੌਂਪਿਆ ਜਾਂਦਾ, ਹਰ ਮਹੀਨੇ ਵਾਧੂ ₹52,747 ਦਾ ਭੁਗਤਾਨ ਕਰਨ ਲਈ ਜ਼ਿੰਮੇਵਾਰ ਠਹਿਰਾਇਆ ਗਿਆ ਸੀ, ਭੁਗਤਾਨ 90 ਦਿਨਾਂ ਦੇ ਅੰਦਰ ਬਕਾਇਆ ਸੀ ਅਤੇ ਆਕੂਪੈਂਸੀ ਜਾਂ ਕੰਪਲੀਸ਼ਨ ਸਰਟੀਫਿਕੇਟ ਪ੍ਰਾਪਤ ਕਰਨ ਦੇ 15 ਦਿਨਾਂ ਦੇ ਅੰਦਰ ਕਬਜ਼ਾ ਦੇਣ ਦੀ ਪੇਸ਼ਕਸ਼ ਕੀਤੀ ਜਾਣੀ ਸੀ। ਹੁਕਮ ਪਾਸ ਹੋਣ 'ਤੇ ਵਿਆਜ ਖਤਮ ਨਹੀਂ ਹੁੰਦਾ। ਜਦੋਂ ਤੱਕ ਚਾਬੀਆਂ ਨਹੀਂ ਬਦਲਦੀਆਂ, ਇਹ ਚੱਲਦਾ ਰਹਿੰਦਾ ਹੈ।
ਅਥਾਰਟੀ ਨੇ ਕੰਪਨੀ ਨੂੰ ਸ਼ਿਕਾਇਤਕਰਤਾਵਾਂ ਨੂੰ ਕਬਜ਼ਾ ਸੌਂਪੇ ਜਾਣ ਤੱਕ ਯੂਨਿਟ ਨੂੰ ਦੁਬਾਰਾ ਵੇਚਣ ਜਾਂ ਤਬਦੀਲ ਕਰਨ ਤੋਂ ਵੀ ਰੋਕਿਆ, ਜੋ ਕਿ ਕਿਸੇ ਵੀ ਸ਼ਿਕਾਇਤ ਵਿੱਚ ਮੰਗਣ ਯੋਗ ਸੁਰੱਖਿਆ ਹੈ ਜਿੱਥੇ ਫਲੈਟ ਅੱਗੇ ਵੇਚਿਆ ਜਾ ਸਕਦਾ ਹੈ।

ਉਹ ਨਤੀਜਾ ਜੋ ਬਦਲਦਾ ਹੈ ਕਿ ਤੁਸੀਂ ਦੇਰੀ ਦੀ ਗਿਣਤੀ ਕਿਵੇਂ ਕਰਦੇ ਹੋ
ਉਸ ਹੁਕਮ ਦਾ ਸਭ ਤੋਂ ਉਪਯੋਗੀ ਹਿੱਸਾ ਪੈਸਾ ਨਹੀਂ ਹੈ। ਇਹ ਉਹ ਲੜਾਈ ਹੈ ਕਿ ਘੜੀ ਕਿਸ ਮਿਤੀ ਤੋਂ ਸ਼ੁਰੂ ਹੋਈ ਸੀ।
Omaxe ਨੇ ਦਲੀਲ ਦਿੱਤੀ ਕਿ ਇਸਦੀ 42-ਮਹੀਨੇ ਦੀ ਉਸਾਰੀ ਸਮਾਂ-ਸੀਮਾ, ਨਾਲ ਹੀ ਛੇ ਮਹੀਨੇ ਦੀ ਗ੍ਰੇਸ ਮਿਆਦ, ਨਵੰਬਰ 2016 ਵਿੱਚ ਹਸਤਾਖਰ ਕੀਤੇ Allotment Letter-cum-Agreement to Sale ਤੋਂ ਸ਼ੁਰੂ ਹੋਈ ਸੀ। ਇਸ ਪੜ੍ਹਤੇ 'ਤੇ ਦੇਰੀ ਬਹੁਤ ਘੱਟ ਅਤੇ ਬਹੁਤ ਸਸਤੀ ਹੁੰਦੀ।
ਅਥਾਰਟੀ ਨੇ ਇਸਨੂੰ ਰੱਦ ਕਰ ਦਿੱਤਾ। ਇਸਨੇ 2014 ਤੋਂ ਖਰੀਦਦਾਰਾਂ ਦੇ ਭੁਗਤਾਨ ਇਤਿਹਾਸ ਅਤੇ Covid ਨਾਲ ਸਬੰਧਤ ਵਿਸਤਾਰ ਨੂੰ ਧਿਆਨ ਵਿੱਚ ਰੱਖਦੇ ਹੋਏ, ਕਬਜ਼ੇ ਦੀ ਪੇਸ਼ਕਸ਼ ਲਈ ਨਿਰਧਾਰਤ ਮਿਤੀ ਅਕਤੂਬਰ ਤੋਂ ਨਵੰਬਰ 2020 ਮਿੱਥੀ, ਕਿਉਂਕਿ ਪ੍ਰਾਜੈਕਟ ਦੀ ਵਧੀ ਹੋਈ ਸਮਾਂ-ਸੀਮਾ ਖੁਦ ਮਹਾਂਮਾਰੀ ਦੀ ਮਿਆਦ ਦੇ ਅੰਦਰ ਆਉਂਦੀ ਸੀ।
ਇਹ ਇਸ ਸਥਿਤੀ ਵਿੱਚ ਕਿਸੇ ਵੀ ਵਿਅਕਤੀ ਲਈ ਮਾਇਨੇ ਰੱਖਦਾ ਹੈ। ਬਿਲਡਰ ਆਮ ਤੌਰ 'ਤੇ ਰਸਮੀ ਸਮਝੌਤੇ ਨੂੰ ਲਾਗੂ ਕਰਨ ਤੋਂ ਸਾਲਾਂ ਪਹਿਲਾਂ ਵੇਚਦੇ ਹਨ, ਫਿਰ ਆਪਣੀ ਜ਼ਿੰਮੇਵਾਰੀ ਦੀ ਤਾਰੀਖ ਬਾਅਦ ਵਾਲੇ ਦਸਤਾਵੇਜ਼ ਤੋਂ ਮੰਨਦੇ ਹਨ। ਇਹ ਹੁਕਮ ਕਹਿੰਦਾ ਹੈ ਕਿ ਅਥਾਰਟੀ ਦੇਖੇਗਾ ਕਿ ਤੁਸੀਂ ਅਸਲ ਵਿੱਚ ਕਦੋਂ ਭੁਗਤਾਨ ਕਰਨਾ ਸ਼ੁਰੂ ਕੀਤਾ ਸੀ, ਨਾ ਕਿ ਸਿਰਫ ਸਮਝੌਤਾ ਕੀ ਕਹਿੰਦਾ ਹੈ। ਜੇਕਰ ਤੁਸੀਂ ਇੱਕ ਸਾਲ ਵਿੱਚ ਬੁੱਕ ਕੀਤਾ ਅਤੇ ਦੂਜੇ ਵਿੱਚ ਹਸਤਾਖਰ ਕੀਤੇ, ਤਾਂ ਪਹਿਲੀ ਮਿਤੀ ਦਲੀਲਯੋਗ ਹੈ, ਅਤੇ ਦੋਵਾਂ ਵਿੱਚ ਅੰਤਰ ਵਿਆਜ ਦੇ ਲੱਖਾਂ ਵਿੱਚ ਮਾਪਿਆ ਜਾਂਦਾ ਹੈ।
ਇਹ ਇਹ ਵੀ ਦਿਖਾਉਂਦਾ ਹੈ ਕਿ Covid ਵਿਸਤਾਰ ਬਿਲਡਰ ਦੇ ਬਹਾਨੇ ਦੀ ਬਜਾਏ ਇੱਕ ਅਸਲ ਕਾਰਕ ਹੈ, ਜੋ ਇੱਥੇ ਉਸੀ ਗਣਨਾ ਦੇ ਹਿੱਸੇ ਵਜੋਂ ਲਾਗੂ ਕੀਤਾ ਗਿਆ ਸੀ, ਨਾ ਕਿ ਇੱਕ ਬਚਾਅ ਵਜੋਂ ਜਿਸਨੇ ਜ਼ਿੰਮੇਵਾਰੀ ਨੂੰ ਖਤਮ ਕਰ ਦਿੱਤਾ।
ਜਿੱਥੇ ਖਰੀਦਦਾਰ ਹਾਰ ਗਏ
ਇੱਕ ਇਮਾਨਦਾਰ ਵੇਰਵੇ ਵਿੱਚ ਇਹ ਸ਼ਾਮਲ ਹੋਣਾ ਚਾਹੀਦਾ ਹੈ, ਕਿਉਂਕਿ ਉਸੀ ਹੁਕਮ ਨੇ ਸ਼ਿਕਾਇਤਕਰਤਾਵਾਂ ਦੇ ਦੋ ਦਾਅਵਿਆਂ ਨੂੰ ਰੱਦ ਕਰ ਦਿੱਤਾ ਸੀ।
ਕਾਰਪੇਟ ਏਰੀਏ ਦੇ ਮੁਕਾਬਲੇ ਸੁਪਰ ਏਰੀਏ 'ਤੇ ਵੱਧ ਚਾਰਜ ਕਰਨ ਦੇ ਉਨ੍ਹਾਂ ਦੇ ਦੋਸ਼ਾਂ ਨੂੰ ਸਬੂਤ ਦੀ ਘਾਟ ਕਾਰਨ ਖਾਰਜ ਕਰ ਦਿੱਤਾ ਗਿਆ, ਨਾਲ ਹੀ ਧਾਰਾ 61 ਦੇ ਤਹਿਤ ਜੁਰਮਾਨੇ ਦੇ ਦਾਅਵੇ ਨੂੰ ਵੀ।
ਇਸ ਲਈ ਏਰੀਏ ਦੀ ਦਲੀਲ ਇੱਕ ਰਸਮ ਨਹੀਂ ਹੈ। ਇਸ ਕੋਰੀਡੋਰ ਵਿੱਚ ਬਹੁਤ ਸਾਰੇ ਮਾਮਲਿਆਂ ਵਿੱਚ ਅਜਿਹਾ ਹੀ ਕੁਝ ਦਿਖਾਈ ਦਿੰਦਾ ਹੈ। ਇੱਕ ਰਿਫੰਡ ਕੇਸ ਵਿੱਚ, ਇਕਰਾਰਨਾਮੇ ਦੀ ਮਿਤੀ ਤੋਂ ਚਾਰ ਸਾਲ ਬਾਅਦ ਕਬਜ਼ੇ ਦੀ ਪੇਸ਼ਕਸ਼ ਆਈ, ਨਾਲ ਸੰਸ਼ੋਧਿਤ ਲਾਗਤ ਸ਼ੀਟ ਜਿਸ ਵਿੱਚ ਸੁਪਰ ਏਰੀਏ 1,285 ਵਰਗ ਫੁੱਟ ਤੋਂ ਵੱਧ ਕੇ 1,405 ਵਰਗ ਫੁੱਟ ਅਤੇ ਲਗਭਗ ₹7 ਲੱਖ ਵੱਧ ਦੀ ਮੰਗ ਦਿਖਾਈ ਗਈ ਸੀ। ਇੱਕ ਹੋਰ ਵਿੱਚ, ਕਬਜ਼ੇ ਦੀ ਪੇਸ਼ਕਸ਼ ₹9.51 ਲੱਖ ਦੀ ਮੰਗ ਦੇ ਨਾਲ ਆਈ ਜਿਸ 'ਤੇ ਖਰੀਦਦਾਰ ਨੇ ਵਿਵਾਦ ਕੀਤਾ।
ਪੈਟਰਨ ਪਛਾਣਨ ਯੋਗ ਹੈ। ਇਸ 'ਤੇ ਜਿੱਤਣਾ ਇੱਕ ਵੱਖਰਾ ਸਵਾਲ ਹੈ, ਅਤੇ ਵਰਮਾ ਹੁਕਮ ਚੇਤਾਵਨੀ ਹੈ। ਜੇਕਰ ਤੁਹਾਨੂੰ ਦਰਵਾਜ਼ੇ 'ਤੇ ਸੰਸ਼ੋਧਿਤ ਮੰਗ ਸੌਂਪੀ ਜਾਂਦੀ ਹੈ, ਤਾਂ ਜੋ ਸਮੱਗਰੀ ਇਸਦਾ ਫੈਸਲਾ ਕਰਦੀ ਹੈ ਉਹ ਤੁਹਾਡੇ ਸਮਝੌਤੇ ਦਾ ਏਰੀਏ ਕਲਾਜ਼, ਮਨਜ਼ੂਰਸ਼ੁਦਾ ਪਲਾਨ, ਮਨਜ਼ੂਰਸ਼ੁਦਾ ਲੇਆਉਟ ਅਤੇ ਇੱਕ ਮਾਪ ਹੈ, ਜੋ ਦਲੀਲ ਤੋਂ ਪਹਿਲਾਂ ਇਕੱਠਾ ਕੀਤਾ ਜਾਣਾ ਚਾਹੀਦਾ ਹੈ, ਬਾਅਦ ਵਿੱਚ ਨਹੀਂ। ਇਨ੍ਹਾਂ ਤੋਂ ਬਿਨਾਂ ਜ਼ਾਹਰ ਕੀਤਾ ਗਿਆ ਵਿਵਾਦ ਹੀ ਹੁਕਮ ਵਿੱਚ "ਸਬੂਤ ਦੀ ਘਾਟ" ਵਰਗਾ ਦਿਖਾਈ ਦਿੰਦਾ ਹੈ।
ਤੁਸੀਂ ਕਿਸ ਦਾ ਪਿੱਛਾ ਕਰ ਸਕਦੇ ਹੋ ਦੀਆਂ ਸੀਮਾਵਾਂ
ਸ਼ਿਕਾਇਤ ਵਿੱਚ ਪ੍ਰਤੀਕਿਰਿਆ ਕੰਪਨੀ ਦੇ ਇੱਕ ਡਾਇਰੈਕਟਰ ਨੂੰ ਨਿੱਜੀ ਤੌਰ 'ਤੇ ਨਾਮਜ਼ਦ ਕੀਤਾ ਗਿਆ ਸੀ। ਅਥਾਰਟੀ ਨੇ ਉਸਨੂੰ ਉੱਤਰਦਾਤਿਆਂ ਦੀ ਸੂਚੀ ਤੋਂ ਹਟਾ ਦਿੱਤਾ, ਇਹ ਮੰਨਦੇ ਹੋਏ ਕਿ ਧਾਰਾ 18 ਦੇ ਤਹਿਤ ਜ਼ਿੰਮੇਵਾਰੀ ਪ੍ਰਮੋਟਰ ਕੰਪਨੀ ਦੇ ਵਿਰੁੱਧ ਹੈ ਨਾ ਕਿ ਕਿਸੇ ਵਿਅਕਤੀਗਤ ਡਾਇਰੈਕਟਰ ਦੇ ਵਿਰੁੱਧ।
ਡਰਾਫਟਿੰਗ ਤੋਂ ਪਹਿਲਾਂ ਜਾਣਨ ਯੋਗ। ਕੰਪਨੀ ਹੀ ਉੱਤਰਦਾਤਾ ਹੈ।
ਬਚਾਅ ਜੋ ਕੰਮ ਨਹੀਂ ਕੀਤਾ
Omaxe ਨੇ ਇਹ ਵੀ ਦਲੀਲ ਦਿੱਤੀ ਕਿ ਸਮਝੌਤੇ ਵਿੱਚ ਇੱਕ ਆਰਬਿਟਰੇਸ਼ਨ ਕਲਾਜ਼ ਨੇ ਅਥਾਰਟੀ ਦੇ ਅਧਿਕਾਰ ਖੇਤਰ ਨੂੰ ਖਤਮ ਕਰ ਦਿੱਤਾ। RERA ਨੇ ਇਸਨੂੰ ਰੱਦ ਕਰ ਦਿੱਤਾ, ਸੁਪਰੀਮ ਕੋਰਟ ਦੇ Emaar MGF Land ਬਨਾਮ Aftab Singh ਵਿੱਚ ਫੈਸਲੇ ਦਾ ਹਵਾਲਾ ਦਿੰਦੇ ਹੋਏ।
ਬਿਲਡਰ-ਖਰੀਦਦਾਰ ਸਮਝੌਤੇ ਵਿੱਚ ਆਰਬਿਟਰੇਸ਼ਨ ਕਲਾਜ਼ ਆਮ ਹੈ, ਅਤੇ ਇਸਨੂੰ ਅਕਸਰ ਖਰੀਦਦਾਰਾਂ ਨੂੰ ਰੈਗੂਲੇਟਰ ਨੂੰ ਬੰਦ ਕਰਨ ਵਜੋਂ ਪੇਸ਼ ਕੀਤਾ ਜਾਂਦਾ ਹੈ। ਇਹ ਅਜਿਹਾ ਨਹੀਂ ਕਰਦਾ।
ਹੋਰ ਹੁਕਮਾਂ ਵਿੱਚ ਉਸੀ ਤਰਕ
Naresh Garg ਅਤੇ Anju Garg, ਗੁੜਗਾਓਂ ਦਾ ਇੱਕ ਜੋੜਾ ਜਿਸਨੇ ਦਸੰਬਰ 2020 ਦੇ ਸਮਝੌਤੇ ਦੇ ਤਹਿਤ ਉਸੀ ਪ੍ਰਾਜੈਕਟ ਵਿੱਚ ਬੁੱਕ ਕੀਤਾ ਸੀ, ਜੁਲਾਈ 2023 ਤੱਕ ਕਬਜ਼ੇ ਦੇ ਨਾਲ, 90 ਪ੍ਰਤੀਸ਼ਤ ਤੋਂ ਵੱਧ ਵਿਚਾਰ ਦਾ ਭੁਗਤਾਨ ਕਰਨ ਤੋਂ ਬਾਅਦ ਮਈ 2026 ਵਿੱਚ ਦੇਰੀ ਵਿਆਜ ਦਾ ਹੁਕਮ ਪ੍ਰਾਪਤ ਕੀਤਾ।
ਅਤੇ ਜਿੱਥੇ ਇੱਕ ਖਰੀਦਦਾਰ ਨੇ ਦੂਜਾ ਦਰਵਾਜ਼ਾ ਚੁਣਿਆ, ਅਥਾਰਟੀ ਨੇ ਇਸਦੀ ਆਗਿਆ ਦਿੱਤੀ। RERA/GC No. 0294 of 2023 ਵਿੱਚ, ਇੱਕ ਅਲਾਟੀ ਜਿਸਨੇ ਅਗਸਤ 2014 ਵਿੱਚ ਬੁੱਕ ਕੀਤਾ ਸੀ, ਕਬਜ਼ਾ ਇਕਰਾਰਨਾਮੇ ਦੇ ਅਨੁਸਾਰ ਜੂਨ 2019 ਤੱਕ ਬਕਾਇਆ ਸੀ, ਅਤੇ ਜਿਸਨੇ ₹45 ਲੱਖ ਦੇ ਹੋਮ ਲੋਨ ਦੇ ਵਿਰੁੱਧ ਅਪ੍ਰੈਲ 2023 ਤੱਕ ₹52,24,651 ਦਾ ਭੁਗਤਾਨ ਕੀਤਾ ਸੀ, ਨੂੰ ਉਡੀਕ ਕਰਨ ਲਈ ਮਜਬੂਰ ਕਰਨ ਦੀ ਬਜਾਏ ਰਿਫੰਡ ਦਿੱਤਾ ਗਿਆ ਸੀ।
ਇਹ ਅਥਾਰਟੀ ਦੇ ਹੁਕਮ ਹਨ ਅਤੇ ਅਪੀਲਯੋਗ ਹਨ, ਇਸ ਲਈ ਉਸ ਖਾਸ ਕੇਸ ਵਿੱਚ ਕੋਈ ਵੀ ਜ਼ਰੂਰੀ ਤੌਰ 'ਤੇ ਅੰਤਿਮ ਸ਼ਬਦ ਨਹੀਂ ਹੈ।
ਕਿਵੇਂ ਦਾਇਰ ਕਰਨਾ ਹੈ
ਸ਼ਿਕਾਇਤਾਂ rera.punjab.gov.in 'ਤੇ ਪੰਜਾਬ RERA ਕੋਲ ਜਾਂਦੀਆਂ ਹਨ। ਅਥਾਰਟੀ ਕੋਲ ਸ਼ਿਕਾਇਤ ਪੰਜਾਬ ਨਿਯਮਾਂ ਦੇ ਤਹਿਤ ਫਾਰਮ M ਵਿੱਚ ਕੀਤੀ ਜਾਂਦੀ ਹੈ; ਧਾਰਾਵਾਂ 12, 14, 18 ਜਾਂ 19 ਦੇ ਤਹਿਤ ਮੁਆਵਜ਼ੇ ਲਈ ਐਡਜੂਡੀਕੇਟਿੰਗ ਅਫਸਰ ਕੋਲ ਅਰਜ਼ੀ ਫਾਰਮ N ਹੈ। ਵਰਮਾ ਸ਼ਿਕਾਇਤ ਧਾਰਾ 31 ਦੇ ਤਹਿਤ ਦਾਇਰ ਕੀਤੀ ਗਈ ਸੀ, ਜਿਸਦਾ ਹੱਕ ਧਾਰਾ 18(1) ਦੇ ਤਹਿਤ ਪੈਦਾ ਹੋਇਆ ਸੀ।
ਸ਼ਿਕਾਇਤ ਵਿੱਚ ਇੱਕ ਘੋਸ਼ਣਾ ਹੁੰਦੀ ਹੈ ਕਿ ਇਹੀ ਮਾਮਲਾ ਕਿਸੇ ਹੋਰ ਅਦਾਲਤ ਜਾਂ ਅਥਾਰਟੀ ਦੇ ਸਾਹਮਣੇ ਲੰਬਿਤ ਨਹੀਂ ਹੈ, ਅਤੇ ਉਸ ਦੁਆਰਾ ਫੈਸਲਾ ਨਹੀਂ ਕੀਤਾ ਗਿਆ ਹੈ। ਇਹ ਮਾਇਨੇ
