Two Hours, One Blocked Road, Twenty Villages Without Power

Residents of Fatehpur Behra had had enough. On Monday, they blocked the road outside the Saidpura power grid in Dera Bassi. Traffic stopped in both directions for nearly two hours. Vehicle queues built up, local businesses lost the morning, schoolchildren got stuck. Eventually PSPCL officials and Dera Bassi SHO Sumit Mor talked the protesters into clearing the road, but only after offering specific assurances.

What pushed them there was weeks of broken electricity supply. Farmers said power to their fields had been cut for a long stretch, hitting tubewells right when crops needed irrigation most, and the financial losses were piling up. They raised slogans against PSPCL, the Punjab government, and the local MLA. Farmer leaders said this wasn't a first complaint. It was the latest in a string of complaints that went nowhere, which is what finally pushed them onto the road.

The PSPCL SDO showed up and told them technical inspections and repairs would start soon. On that promise, the blockade lifted. Traffic moved again.

The Actual Cause

The official explanation: a high-tension line augmentation project on the 66 KV Majra-Mullanpur line, low sag conductor work, described as being in its "final stages" during peak summer heat. PSPCL has been trying to finish this work for months. It still isn't done. Daily cuts have been happening since June 11.

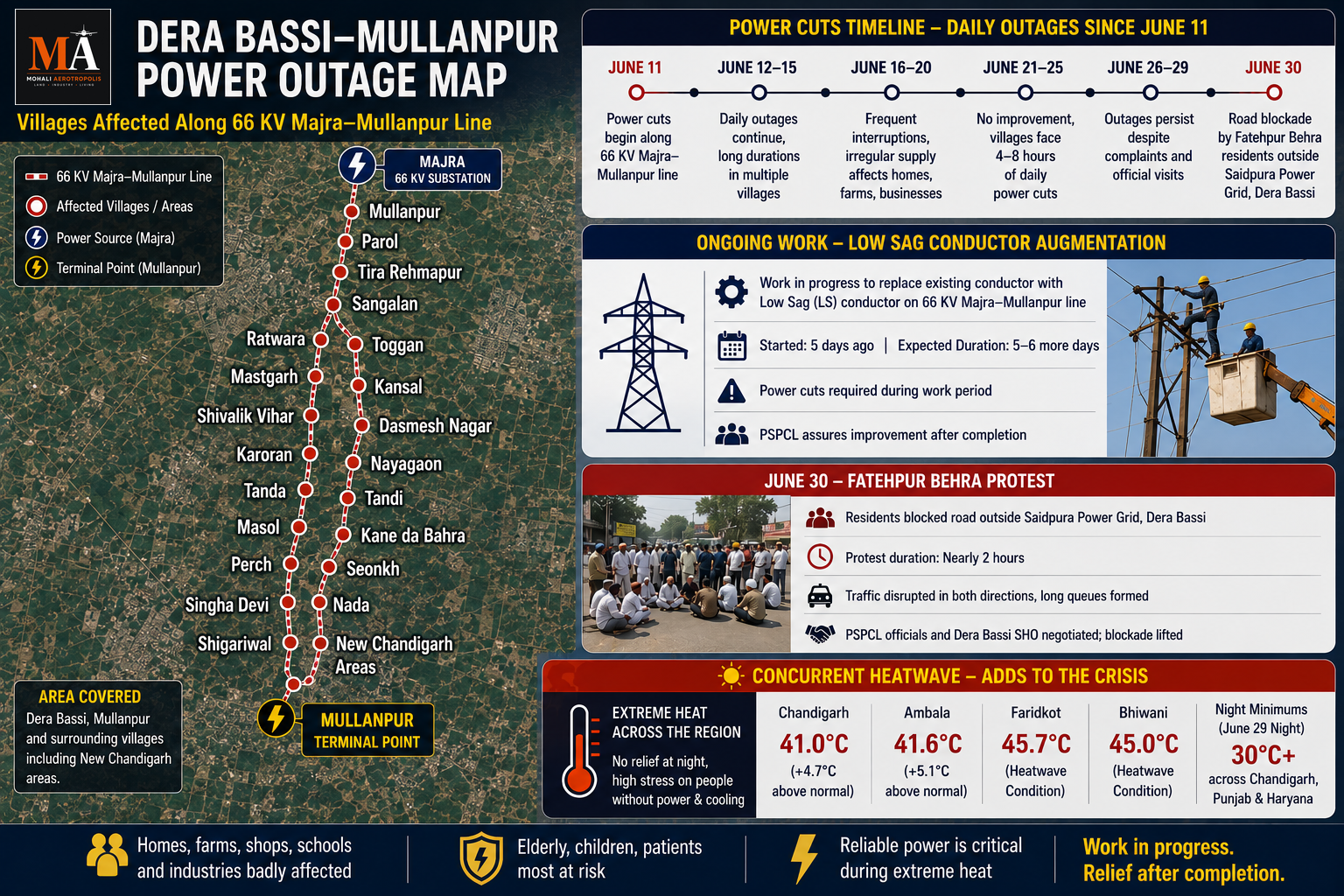

The villages affected read like a map of the entire New Chandigarh expansion zone: Mullanpur, Parol, Tira Rehmapur, Sangalan, Ratwara, Toggan, Mastgarh, Kansal, Shivalik Vihar, Dasmesh Nagar, Karoran, Nayagaon, Tanda, Tandi, Masol, Kane da Bahra, Perch, Seonkh, Singha Devi, Nada, Shigariwal, and the broader New Chandigarh areas.

Power Cuts Trigger Protest in New Chandigarh Belt

Why This Is Worse Than It Sounds

These are not random rural villages out at the edge of nowhere. This is the geography where GMADA's biggest expansion is happening right now. Eco City 1, 2, and 3. The Low and High Density township. The full New Chandigarh master plan sits inside or right next to this list of villages.

And the timing makes it worse. This power crisis is unfolding during the same week Chandigarh, Mohali, and Punjab are living through one of the worst pre-monsoon heatwaves in over a century. Daytime temperatures above 41°C. Nights that won't drop below 30°C. A power cut during a heatwave is not just an inconvenience, it removes the only tools families have to manage extreme heat: fans, coolers, refrigeration. For farmers, it cuts tubewell access at the exact moment irrigation demand peaks and the monsoon still hasn't arrived to relieve any of it.

This fits a pattern that has shown up repeatedly in Mohali's growth corridor this month. Sewage, road maintenance, and now power supply, civic infrastructure consistently lagging behind how fast real estate development is moving in the same geography. The villages on this list are not on the outside of GMADA's plans. They are inside them, or sitting right next to land actively being marketed to buyers as part of the New Chandigarh story.

What Buyers in This Belt Should Actually Ask

If you are looking at property in Eco City, the Low/High Density township, or anywhere New Chandigarh-adjacent, power reliability is the kind of question a glossy brochure never answers.

GMADA usually builds dedicated power infrastructure into new sectors as part of the development itself. What this Tribune report shows is a different layer underneath that: the existing PSPCL grid serving the surrounding villages, a grid that predates GMADA's new sectors entirely and runs on its own decades-old maintenance backlog. You could buy into a brand-new GMADA sector with modern internal wiring while the broader regional grid feeding power into the area remains strained from work that has been delayed for months.

Ask the specific question before you buy: does your connection route through PSPCL's existing rural grid, or through GMADA's purpose-built sector infrastructure, and does that distinction actually matter for reliability during peak demand. Twenty-plus villages with daily cuts since June 11, and a road blockade that took two hours to resolve, is exactly the kind of reality a heatwave site visit reveals that no project specification sheet will.

---

Sources
- The Tribune — Farmers block road near power grid in Dera Bassi to protest irregular supply, June 30, 2026 (Tribune News Service)
- Mohali Aerotropolis — Monsoon delay and heatwave coverage, June 29-30, 2026

दो घंटे, एक बंद सड़क, बीस गाँव बिना बिजली के

फतेहपुर बेहरा के निवासियों का सब्र जवाब दे चुका था। सोमवार को, उन्होंने डेरा बस्सी में सैदपुरा पावर ग्रिड के बाहर सड़क जाम कर दी। दोनों दिशाओं में लगभग दो घंटे तक यातायात ठप रहा। गाड़ियों की लंबी कतारें लग गईं, स्थानीय व्यवसायों की सुबह खराब हो गई, स्कूली बच्चे फंस गए। आखिरकार, PSPCL के अधिकारियों और डेरा बस्सी के SHO सुमित मोर ने प्रदर्शनकारियों को विशिष्ट आश्वासन देने के बाद सड़क खाली करने के लिए राजी किया।

उन्हें इस कदम पर धकेलने वाली बात हफ्तों से चली आ रही बिजली आपूर्ति की खराबी थी। किसानों ने कहा कि उनके खेतों की बिजली लंबे समय से काटी गई थी, जिससे ट्यूबवेल उस समय प्रभावित हुए जब फसलों को सबसे ज्यादा सिंचाई की जरूरत थी, और आर्थिक नुकसान बढ़ता जा रहा था। उन्होंने PSPCL, पंजाब सरकार और स्थानीय विधायक के खिलाफ नारेबाजी की। किसान नेताओं ने कहा कि यह पहली शिकायत नहीं थी। यह शिकायतों की एक लंबी श्रृंखला में नवीनतम थी जो कहीं नहीं पहुँची, जिसने अंततः उन्हें सड़क पर उतार दिया।

PSPCL का SDO वहाँ पहुँचा और उन्हें बताया कि तकनीकी निरीक्षण और मरम्मत जल्द ही शुरू होगी। इस वादे पर, नाकाबंदी हटा ली गई। यातायात फिर से चलने लगा।

वास्तविक कारण

आधिकारिक स्पष्टीकरण: 66 KV माजरा-मुल्लाँपुर लाइन पर एक हाई-टेंशन लाइन ऑग्मेंटेशन प्रोजेक्ट, लो सैग कंडक्टर का काम, जिसे गर्मी के चरम मौसम में अपने "अंतिम चरण" में बताया गया। PSPCL महीनों से इस काम को पूरा करने का प्रयास कर रहा है। यह अभी भी खत्म नहीं हुआ है। 11 जून से रोजाना कटौती हो रही है।

प्रभावित गाँव पूरे न्यू चंडीगढ़ विस्तार क्षेत्र के नक्शे की तरह दिखते हैं: मुल्लाँपुर, परोल, तीरा रहमतपुर, संगलान, रतवाड़ा, तोग्गन, मस्तगढ़, कंसल, शिवालिक विहार, दशमेश नगर, करोरन, नयागाँव, टांडा, टांडी, मसोल, कने दा बहरा, पेरछ, सिओंख, सिंघा देवी, नाडा, शिगारीवाल, और व्यापक न्यू चंडीगढ़ क्षेत्र।

Power Cuts Trigger Protest in New Chandigarh Belt

यह सुनने में जितना बुरा लगता है, उससे कहीं ज्यादा बुरा क्यों है?

यह कोई यादृच्छिक ग्रामीण गाँव नहीं हैं जो कहीं किनारे पर हों। यह वह भौगोलिक क्षेत्र है जहाँ GMADA का सबसे बड़ा विस्तार इस समय हो रहा है। इको सिटी 1, 2 और 3। लो और हाई डेंसिटी टाउनशिप। पूरी न्यू चंडीगढ़ मास्टर प्लान इन गाँवों की सूची के अंदर या ठीक बगल में स्थित है।

और समय इसे और भी बदतर बना देता है। यह बिजली संकट उसी सप्ताह सामने आ रहा है जब चंडीगढ़, मोहाली और पंजाब एक सदी से अधिक समय में सबसे भीषण प्री-मानसून हीटवेव से गुज़र रहे हैं। दिन का तापमान 41°C से ऊपर। रातें 30°C से नीचे नहीं गिर रहीं। हीटवेव के दौरान बिजली कटौती सिर्फ एक असुविधा नहीं है, यह परिवारों के पास अत्यधिक गर्मी से निपटने के लिए उपलब्ध एकमात्र उपकरणों को छीन लेती है: पंखे, कूलर, रेफ्रिजरेशन। किसानों के लिए, यह ठीक उस समय ट्यूबवेल की पहुँच काट देता है जब सिंचाई की माँग चरम पर होती है और मानसून अभी तक राहत देने के लिए नहीं आया है।

यह एक ऐसे पैटर्न में फिट बैठता है जो इस महीने मोहाली के विकास गलियारे में बार-बार दिखाई दिया है। सीवरेज, सड़क रखरखाव, और अब बिजली आपूर्ति - नागरिक बुनियादी ढाँचा लगातार उस गति से पीछे है जिस गति से उसी भौगोलिक क्षेत्र में रियल एस्टेट विकास आगे बढ़ रहा है। इस सूची के गाँव GMADA की योजनाओं के बाहर नहीं हैं। वे उनके अंदर हैं, या उस जमीन के ठीक बगल में बैठे हैं जिसे खरीदारों को न्यू चंडीगढ़ की कहानी के हिस्से के रूप में सक्रिय रूप से विपणन किया जा रहा है।

इस बेल्ट में खरीदारों को वास्तव में क्या पूछना चाहिए

यदि आप इको सिटी, लो/हाई डेंसिटी टाउनशिप, या न्यू चंडीगढ़ से सटे कहीं भी संपत्ति देख रहे हैं, तो बिजली की विश्वसनीयता एक ऐसा सवाल है जिसका जवाब कोई चमकदार ब्रोशर कभी नहीं देता।

GMADA आमतौर पर विकास के हिस्से के रूप में नए सेक्टरों में समर्पित बिजली बुनियादी ढाँचा बनाता है। इस ट्रिब्यून रिपोर्ट से जो पता चलता है वह उसके नीचे एक अलग परत है: आसपास के गाँवों की सेवा करने वाला मौजूदा PSPCL ग्रिड, एक ग्रिड जो GMADA के नए सेक्टरों से पूरी तरह से पहले का है और अपने स्वयं के दशकों पुराने रखरखाव बैकलॉग पर चलता है। आप एक बिल्कुल नए GMADA सेक्टर में आधुनिक आंतरिक वायरिंग के साथ खरीद सकते हैं, जबकि क्षेत्र को बिजली देने वाला व्यापक क्षेत्रीय ग्रिड उस काम से दबाव में रहता है जो महीनों से विलंबित है।

खरीदने से पहले विशिष्ट प्रश्न पूछें: क्या आपका कनेक्शन PSPCL के मौजूदा ग्रामीण ग्रिड से होकर जाता है, या GMADA के उद्देश्य-निर्मित सेक्टर बुनियादी ढाँचे के माध्यम से, और क्या पीक डिमांड के दौरान विश्वसनीयता के लिए यह अंतर वास्तव में मायने रखता है? 11 जून से रोजाना कटौती वाले बीस से अधिक गाँव, और एक सड़क नाकाबंदी जिसे हल करने में दो घंटे लगे, बिल्कुल उस तरह की वास्तविकता है जो एक हीटवेव साइट विजिट से पता चलती है और जो कोई प्रोजेक्ट स्पेसिफिकेशन शीट नहीं बताएगी।

---

स्रोत
- द ट्रिब्यून — किसानों ने अनियमित आपूर्ति के विरोध में डेरा बस्सी में पावर ग्रिड के पास सड़क जाम किया, 30 जून, 2026 (ट्रिब्यून न्यूज़ सर्विस)
- मोहाली एयरोट्रोपोलिस — मानसून विलंब और हीटवेव कवरेज, 29-30 जून, 2026

ਦੋ ਘੰਟੇ, ਇੱਕ ਬੰਦ ਸੜਕ, ਵੀਹ ਪਿੰਡ ਬਿਜਲੀ ਤੋਂ ਬਿਨਾਂ

ਫਤਿਹਪੁਰ ਬੇਹੜਾ ਦੇ ਵਸਨੀਕਾਂ ਦਾ ਸਬਰ ਮੁੱਕ ਗਿਆ ਸੀ। ਸੋਮਵਾਰ ਨੂੰ, ਉਨ੍ਹਾਂ ਨੇ Dera Bassi ਵਿੱਚ Saidpura power grid ਦੇ ਬਾਹਰ ਸੜਕ ਜਾਮ ਕਰ ਦਿੱਤੀ। ਦੋਵਾਂ ਪਾਸਿਆਂ 'ਤੇ ਲਗਭਗ ਦੋ ਘੰਟੇ ਟ੍ਰੈਫਿਕ ਠੱਪ ਰਿਹਾ। ਗੱਡੀਆਂ ਦੀਆਂ ਲੰਮੀਆਂ ਲਾਈਨਾਂ ਲੱਗ ਗਈਆਂ, ਸਥਾਨਕ ਕਾਰੋਬਾਰਾਂ ਦੀ ਸਵੇਰ ਬਰਬਾਦ ਹੋ ਗਈ, ਸਕੂਲੀ ਬੱਚੇ ਫਸ ਗਏ। ਅਖੀਰ ਵਿੱਚ PSPCL ਦੇ ਅਧਿਕਾਰੀਆਂ ਅਤੇ Dera Bassi SHO Sumit Mor ਨੇ ਪ੍ਰਦਰਸ਼ਨਕਾਰੀਆਂ ਨੂੰ ਖਾਸ ਭਰੋਸੇ ਦੇਣ ਤੋਂ ਬਾਅਦ ਸੜਕ ਖਾਲੀ ਕਰਵਾਈ।

ਉਨ੍ਹਾਂ ਨੂੰ ਇਸ ਹੱਦ ਤੱਕ ਧੱਕਣ ਵਾਲੀ ਗੱਲ ਸੀ ਹਫ਼ਤਿਆਂ ਤੋਂ ਚੱਲ ਰਹੀ ਟੁੱਟੀ-ਭੱਜੀ ਬਿਜਲੀ ਸਪਲਾਈ। ਕਿਸਾਨਾਂ ਨੇ ਕਿਹਾ ਕਿ ਉਨ੍ਹਾਂ ਦੇ ਖੇਤਾਂ ਦੀ ਬਿਜਲੀ ਲੰਬੇ ਸਮੇਂ ਤੋਂ ਕੱਟੀ ਹੋਈ ਸੀ, ਜਿਸ ਕਾਰਨ ਟਿਊਬਵੈੱਲਾਂ 'ਤੇ ਅਸਰ ਪਿਆ, ਖਾਸ ਕਰਕੇ ਉਸ ਸਮੇਂ ਜਦੋਂ ਫ਼ਸਲਾਂ ਨੂੰ ਸਭ ਤੋਂ ਵੱਧ ਸਿੰਚਾਈ ਦੀ ਲੋੜ ਸੀ, ਅਤੇ ਵਿੱਤੀ ਨੁਕਸਾਨ ਵਧਦਾ ਜਾ ਰਿਹਾ ਸੀ। ਉਨ੍ਹਾਂ ਨੇ PSPCL, ਪੰਜਾਬ ਸਰਕਾਰ, ਅਤੇ ਸਥਾਨਕ MLA ਦੇ ਖਿਲਾਫ ਨਾਅਰੇਬਾਜ਼ੀ ਕੀਤੀ। ਕਿਸਾਨ ਆਗੂਆਂ ਨੇ ਕਿਹਾ ਕਿ ਇਹ ਪਹਿਲੀ ਸ਼ਿਕਾਇਤ ਨਹੀਂ ਸੀ। ਇਹ ਸ਼ਿਕਾਇਤਾਂ ਦੀ ਲੜੀ ਵਿੱਚ ਨਵੀਂ ਸੀ ਜੋ ਕਿਤੇ ਨਹੀਂ ਪਹੁੰਚੀ, ਅਤੇ ਇਹੀ ਗੱਲ ਆਖਰਕਾਰ ਉਨ੍ਹਾਂ ਨੂੰ ਸੜਕ 'ਤੇ ਲੈ ਆਈ।

PSPCL SDO ਉੱਥੇ ਆਇਆ ਅਤੇ ਉਸਨੇ ਕਿਹਾ ਕਿ ਤਕਨੀਕੀ ਨਿਰੀਖਣ ਅਤੇ ਮੁਰੰਮਤ ਜਲਦੀ ਸ਼ੁਰੂ ਹੋ ਜਾਵੇਗੀ। ਇਸ ਵਾਅਦੇ 'ਤੇ, ਨਾਕਾਬੰਦੀ ਹਟਾ ਦਿੱਤੀ ਗਈ। ਟ੍ਰੈਫਿਕ ਦੁਬਾਰਾ ਚੱਲਣ ਲੱਗਾ।

ਅਸਲ ਕਾਰਨ

ਅਧਿਕਾਰਤ ਵਿਆਖਿਆ: 66 KV Majra-Mullanpur ਲਾਈਨ 'ਤੇ ਇੱਕ high-tension line augmentation project, low sag conductor work, ਜਿਸਨੂੰ ਪੀਕ ਗਰਮੀ ਦੌਰਾਨ "ਅੰਤਿਮ ਪੜਾਅ" 'ਚ ਦੱਸਿਆ ਗਿਆ ਹੈ। PSPCL ਕਈ ਮਹੀਨਿਆਂ ਤੋਂ ਇਸ ਕੰਮ ਨੂੰ ਪੂਰਾ ਕਰਨ ਦੀ ਕੋਸ਼ਿਸ਼ ਕਰ ਰਿਹਾ ਹੈ। ਇਹ ਅਜੇ ਵੀ ਮੁਕੰਮਲ ਨਹੀਂ ਹੋਇਆ। 11 ਜੂਨ ਤੋਂ ਰੋਜ਼ਾਨਾ ਕੱਟ ਲੱਗ ਰਹੇ ਹਨ।

ਪ੍ਰਭਾਵਿਤ ਪਿੰਡਾਂ ਦੀ ਸੂਚੀ ਪੂਰੇ New Chandigarh expansion zone ਦੇ ਨਕਸ਼ੇ ਵਾਂਗ ਹੈ: Mullanpur, Parol, Tira Rehmapur, Sangalan, Ratwara, Toggan, Mastgarh, Kansal, Shivalik Vihar, Dasmesh Nagar, Karoran, Nayagaon, Tanda, Tandi, Masol, Kane da Bahra, Perch, Seonkh, Singha Devi, Nada, Shigariwal, ਅਤੇ ਵਿਆਪਕ New Chandigarh ਖੇਤਰ।

Power Cuts Trigger Protest in New Chandigarh Belt

ਇਹ ਸੁਣਨ ਨਾਲੋਂ ਵੱਧ ਗੰਭੀਰ ਕਿਉਂ ਹੈ

ਇਹ ਕੋਈ ਆਮ ਪੇਂਡੂ ਪਿੰਡ ਨਹੀਂ ਹਨ ਜੋ ਕਿਸੇ ਕੋਨੇ 'ਚ ਵੱਸੇ ਹੋਣ। ਇਹ ਉਹ ਭੂਗੋਲ ਹੈ ਜਿੱਥੇ GMADA ਦਾ ਸਭ ਤੋਂ ਵੱਡਾ ਵਿਸਥਾਰ ਹੋ ਰਿਹਾ ਹੈ। Eco City 1, 2, ਅਤੇ 3. Low ਅਤੇ High Density township. ਪੂਰਾ New Chandigarh master plan ਇਸ ਪਿੰਡਾਂ ਦੀ ਸੂਚੀ ਦੇ ਅੰਦਰ ਜਾਂ ਬਿਲਕੁਲ ਨਾਲ ਲੱਗਦਾ ਹੈ।

ਅਤੇ ਸਮਾਂ ਇਸਨੂੰ ਹੋਰ ਵੀ ਗੰਭੀਰ ਬਣਾਉਂਦਾ ਹੈ। ਇਹ ਬਿਜਲੀ ਸੰਕਟ ਉਸੇ ਹਫ਼ਤੇ ਸਾਹਮਣੇ ਆ ਰਿਹਾ ਹੈ ਜਦੋਂ Chandigarh, Mohali, ਅਤੇ ਪੰਜਾਬ ਇੱਕ ਸਦੀ ਤੋਂ ਵੱਧ ਸਮੇਂ ਦੀ ਸਭ ਤੋਂ ਭੈੜੀ pre-monsoon heatwave ਵਿੱਚੋਂ ਗੁਜ਼ਰ ਰਹੇ ਹਨ। ਦਿਨ ਦਾ ਤਾਪਮਾਨ 41°C ਤੋਂ ਉੱਪਰ। ਰਾਤਾਂ 30°C ਤੋਂ ਹੇਠਾਂ ਨਹੀਂ ਆਉਂਦੀਆਂ। heatwave ਦੌਰਾਨ ਬਿਜਲੀ ਕੱਟਣਾ ਸਿਰਫ਼ ਅਸੁਵਿਧਾ ਨਹੀਂ ਹੈ, ਇਹ ਪਰਿਵਾਰਾਂ ਕੋਲ extreme heat ਨਾਲ ਨਜਿੱਠਣ ਦੇ ਇੱਕੋ-ਇੱਕ ਸਾਧਨ (ਪੱਖੇ, ਕੂਲਰ, ਫਰਿੱਜ) ਖੋਹ ਲੈਂਦਾ ਹੈ। ਕਿਸਾਨਾਂ ਲਈ, ਇਹ ਉਸ ਸਮੇਂ ਟਿਊਬਵੈੱਲਾਂ ਦੀ ਪਹੁੰਚ ਕੱਟ ਦਿੰਦਾ ਹੈ ਜਦੋਂ ਸਿੰਚਾਈ ਦੀ ਮੰਗ ਸਭ ਤੋਂ ਵੱਧ ਹੁੰਦੀ ਹੈ ਅਤੇ monsoon ਅਜੇ ਵੀ ਰਾਹਤ ਦੇਣ ਲਈ ਨਹੀਂ ਆਇਆ।

ਇਹ ਇੱਕ ਪੈਟਰਨ ਹੈ ਜੋ ਇਸ ਮਹੀਨੇ Mohali ਦੇ growth corridor ਵਿੱਚ ਵਾਰ-ਵਾਰ ਸਾਹਮਣੇ ਆਇਆ ਹੈ। ਸੀਵਰੇਜ, ਸੜਕ ਰੱਖ-ਰਖਾਅ, ਅਤੇ ਹੁਣ ਬਿਜਲੀ ਸਪਲਾਈ — civic infrastructure ਲਗਾਤਾਰ real estate development ਦੀ ਰਫ਼ਤਾਰ ਤੋਂ ਪਿੱਛੇ ਰਹਿ ਰਿਹਾ ਹੈ। ਇਸ ਸੂਚੀ ਦੇ ਪਿੰਡ GMADA ਦੀਆਂ ਯੋਜਨਾਵਾਂ ਤੋਂ ਬਾਹਰ ਨਹੀਂ ਹਨ। ਉਹ ਇਨ੍ਹਾਂ ਦੇ ਅੰਦਰ ਹਨ, ਜਾਂ ਉਸ ਜ਼ਮੀਨ ਦੇ ਬਿਲਕੁਲ ਨਾਲ ਲੱਗਦੇ ਹਨ ਜੋ ਖਰੀਦਦਾਰਾਂ ਨੂੰ New Chandigarh ਕਹਾਣੀ ਦੇ ਹਿੱਸੇ ਵਜੋਂ ਵੇਚੀ ਜਾ ਰਹੀ ਹੈ।

ਇਸ Belt ਵਿੱਚ ਖਰੀਦਦਾਰਾਂ ਨੂੰ ਅਸਲ ਵਿੱਚ ਕੀ ਪੁੱਛਣਾ ਚਾਹੀਦਾ ਹੈ

ਜੇਕਰ ਤੁਸੀਂ Eco City, Low/High Density township, ਜਾਂ ਕਿਤੇ ਵੀ New Chandigarh-adjacent ਵਿੱਚ ਜਾਇਦਾਦ ਦੇਖ ਰਹੇ ਹੋ, ਤਾਂ power reliability ਉਹ ਸਵਾਲ ਹੈ ਜਿਸਦਾ ਇੱਕ ਚਮਕਦਾਰ brochure ਕਦੇ ਜਵਾਬ ਨਹੀਂ ਦਿੰਦਾ।

GMADA ਆਮ ਤੌਰ 'ਤੇ ਨਵੇਂ sectors ਵਿੱਚ dedicated power infrastructure ਵਿਕਾਸ ਦੇ ਹਿੱਸੇ ਵਜੋਂ ਬਣਾਉਂਦਾ ਹੈ। Tribune report ਇਸ ਤੋਂ ਹੇਠਾਂ ਇੱਕ ਹੋਰ ਪਰਤ ਦਿਖਾਉਂਦਾ ਹੈ: ਆਲੇ-ਦੁਆਲੇ ਦੇ ਪਿੰਡਾਂ ਦੀ ਸੇਵਾ ਕਰਨ ਵਾਲਾ ਮੌਜੂਦਾ PSPCL grid, ਇੱਕ grid ਜੋ GMADA ਦੇ ਨਵੇਂ sectors ਤੋਂ ਪਹਿਲਾਂ ਦਾ ਹੈ ਅਤੇ ਆਪਣੇ ਦਹਾਕਿਆਂ ਪੁਰਾਣੇ maintenance backlog 'ਤੇ ਚੱਲਦਾ ਹੈ। ਤੁਸੀਂ ਇੱਕ ਨਵੇਂ GMADA sector ਵਿੱਚ ਆਧੁਨਿਕ internal wiring ਨਾਲ ਜਾਇਦਾਦ ਖਰੀਦ ਸਕਦੇ ਹੋ, ਜਦਕਿ ਖੇਤਰ ਵਿੱਚ ਬਿਜਲੀ ਸਪਲਾਈ ਕਰਨ ਵਾਲਾ ਵਿਆਪਕ regional grid ਉਸ ਕੰਮ ਕਾਰਨ ਤਣਾਅ ਵਿੱਚ ਰਹਿੰਦਾ ਹੈ ਜੋ ਮਹੀਨਿਆਂ ਤੋਂ ਦੇਰੀ 'ਤੇ ਹੈ।

ਖਰੀਦਣ ਤੋਂ ਪਹਿਲਾਂ ਖਾਸ ਸਵਾਲ ਪੁੱਛੋ: ਕੀ ਤੁਹਾਡਾ connection PSPCL ਦੇ ਮੌਜੂਦਾ rural grid ਰਾਹੀਂ ਜਾਂਦਾ ਹੈ, ਜਾਂ GMADA ਦੇ purpose-built sector infrastructure ਰਾਹੀਂ, ਅਤੇ ਕੀ ਇਹ ਫਰਕ peak demand ਦੌਰਾਨ reliability ਲਈ ਮਾਇਨੇ ਰੱਖਦਾ ਹੈ? 11 ਜੂਨ ਤੋਂ ਰੋਜ਼ਾਨਾ ਕੱਟਾਂ ਵਾਲੇ ਵੀਹ ਤੋਂ ਵੱਧ ਪਿੰਡ, ਅਤੇ ਇੱਕ road blockade ਜਿਸਨੂੰ ਹੱਲ ਹੋਣ ਵਿੱਚ ਦੋ ਘੰਟੇ ਲੱਗੇ, ਬਿਲਕੁਲ ਉਹੀ ਹਕੀਕਤ ਹੈ ਜੋ heatwave site visit ਦੌਰਾਨ ਪਤਾ ਲੱਗਦੀ ਹੈ, ਜੋ ਕੋਈ project specification sheet ਨਹੀਂ ਦੱਸੇਗੀ।

---

Sources
- The Tribune — Farmers block road near power grid in Dera Bassi to protest irregular supply, June 30, 2026 (Tribune News Service)
- Mohali Aerotropolis — Monsoon delay and heatwave coverage, June 29-30, 2026
