Five Deadlines, One Road

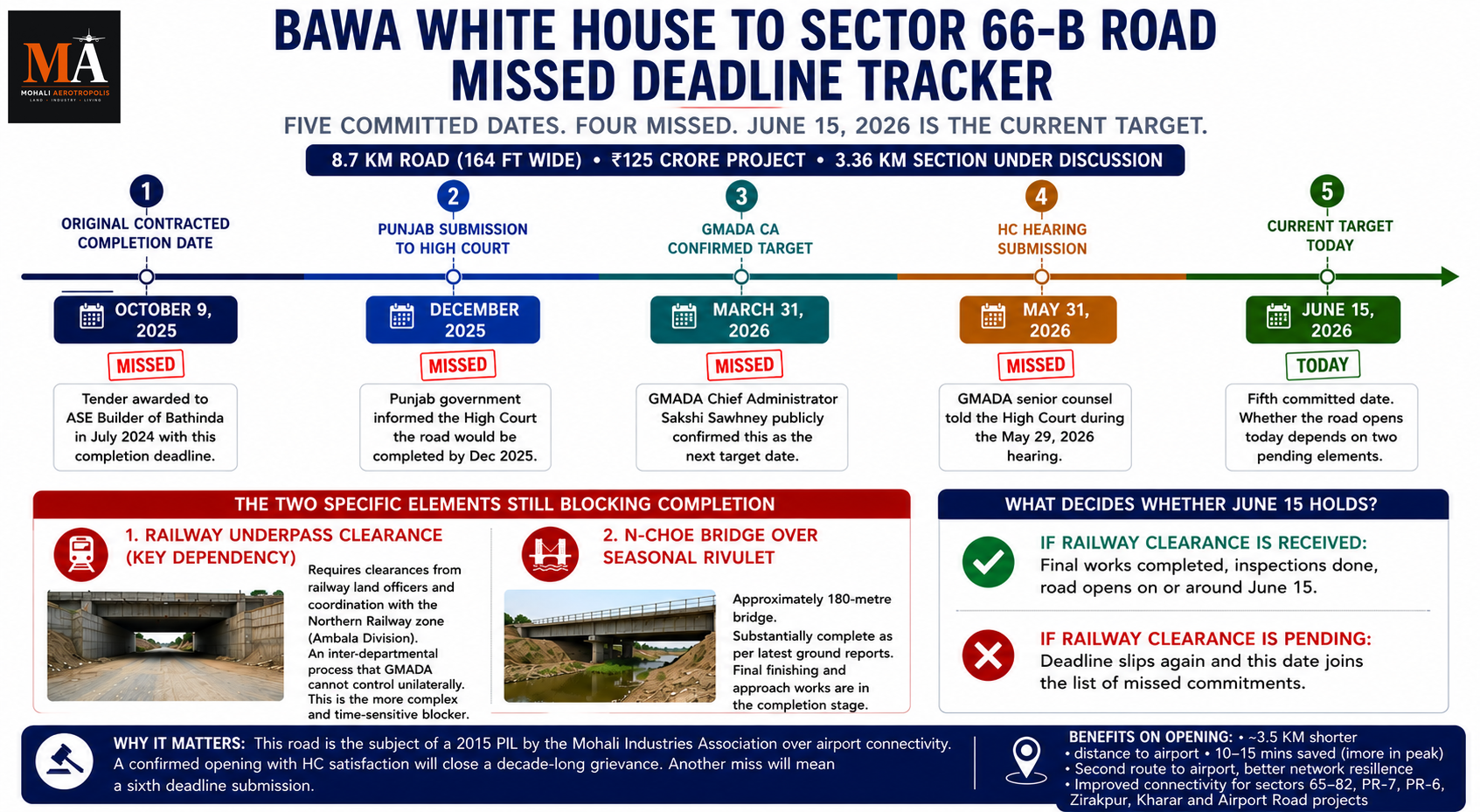

Today is June 15, 2026. It is the fifth distinct date GMADA has committed to for opening the alternate airport link road connecting Bawa White House to Sector 66-B.
The list reads like a slow calendar of optimism. October 9, 2025 was the original contracted completion date when ASE Builder of Bathinda was awarded the tender in July 2024. December 2025 was what Punjab told the High Court. March 31, 2026 was what GMADA Chief Administrator Sakshi Sawhney confirmed publicly as the next target. May 31 was what GMADA senior counsel told the HC during the May 29 hearing. June 15 is where that series has landed.
Whether the road opens today, in the coming days, or slips again into the next window depends on two specific unresolved elements. The article that would say "it's finally open" has not been written yet.
What Is Actually Being Built
The alternate airport link road runs 8.7 kilometres at a width of 164 feet, built at an estimated cost of ₹125 crore. The specific section under discussion is 3.36 km connecting the Sector 65-66 junction at Bawa White House to Sector 66-B, passing over a bridge of approximately 180 metres across the N-Choe seasonal rivulet.
Currently, commuters from Chandigarh must travel to the T-junction near the Indian School of Business, pass Bawa White House, turn left towards Airport Chowk, and then make another left turn towards the airport. The new route eliminates that entire detour and reduces distance from Chandigarh to the airport by approximately 3.5 km.
A separate 18-foot link road from Jagatpura village has also been strengthened as part of the same connectivity push. That section was approximately 90 percent complete as of the May 29 HC hearing.

The Two Things Still Blocking Completion
GMADA officials confirmed that nearly 90 percent of the development work was complete some months ago, with two specific elements remaining in completion stages: the underpass designed to eliminate delays caused by railway crossings, and the N-Choe bridge ensuring smooth mobility across the seasonal rivulet.
The railway underpass is the more complex dependency. It requires clearances from railway land officers and coordination with the North Western Railway zone — an inter-departmental process that no amount of GMADA urgency can fully control. The HC's repeated insistence on progress updates stems directly from this gap: GMADA can build everything on its own jurisdiction but cannot force the railway to move at GMADA's pace.
The N-Choe bridge appeared to be substantially complete by the last set of ground reports. If the railway clearance has come through since May 29, June 15 is technically achievable. If it has not, this deadline follows the same arc as the previous four.
What Opens When This Road Does
The practical change is specific. The new road allows commuters to access the airport from the Sector 65-66 junction at Bawa White House, eliminating the indirect route via Airport Chowk and the ISB T-junction. The distance from Chandigarh to the airport drops by approximately 3.5 km.
For daily users — residents of Sectors 65 through 82, Airport Road projects, and the Aerotropolis belt — the time saving in non-peak traffic is roughly 10 to 15 minutes. In peak traffic, when Airport Road's single-route bottleneck compounds, the saving is considerably more. It also provides genuine network resilience: a second route to the airport means that an accident, VIP movement, or construction closure on PR-7 no longer leaves the airport corridor with no functioning alternative.
Properties in Sectors 66 through 82, PR-7, PR-6, Zirakpur, and Kharar are expected to see improved livability and transport efficiency once the road is functional. The effect on Aerotropolis pocket pricing is indirect rather than direct — the pockets themselves are not in the road's immediate catchment — but the general improvement to airport connectivity is part of the corridor value proposition that LOI holders have been tracking.
What Buyers Should Watch For
If the road opens on or around June 15 as targeted, the HC's long-standing PIL — initiated in 2015 by the Mohali Industries Association over airport connectivity — will lose one of its central grievances. That PIL is also the mechanism that has kept GMADA publicly accountable for this project. A confirmed opening, with the HC satisfied by an affidavit of completion, would close a chapter that has run for over a decade.
If it misses, the HC will hear the matter again with a sixth deadline submission. At that point, the pattern of missed deadlines itself becomes part of the public record in a way that has implications for GMADA's credibility on other infrastructure commitments — including the Aerotropolis Phase 1 works whose timelines buyers are watching just as carefully.
Either way, the road will open. The question June 15 answers is whether GMADA's institutional execution speed has finally caught up with its commitment schedule.
---
Sources
- Construction World — GMADA starts building shortcut route to airport, project specs and tender details, July 2024
- Garah Pravesh — Chandigarh Airport Link Road March 2026 update, February 27, 2026
- Garah Pravesh — Alternate Mohali Airport Road to open by year end, December 4, 2025
- The Tribune — Will complete shorter route to airport by December, Punjab tells HC
- The Tribune — GMADA tells HC shorter Mohali airport route operational by May 31, May 29, 2026
- The Tribune — DC Mittal directs agencies on road decongestion, Bawa White House railway approval, 2026
